Србијаводе о изградњи бране Сврачково
Јавно предузеће Србијаводе доставило је извештај о изградњи бране Сврачково на Рзаву. Међутим, у извештају се не наводи рокови за завршетак бране и када ће бити у функцији. Преносимо извештај.
Брана са акумулацијом „Ариље – профил Сврачково“ представља значајан капитални пројекат у Републици Србији чија је примарна намена да осигура сигуран извор водоснабдевања за град Чачак и општине Горњи Милановац, Лучани, Ариље и Пожега.
Брана са акумулацијом гради се на профилу „Сврачково“ реке Рзав који се налази 8.5 km узводно од Ариља, а радови на изградњи овог објекта започети су 2012. године. Поред основне намене везане за водоснабдевање, предвиђено је коришћење бране за производњу електричне енергије, за осигуравање гарантованог еколошког минимума низводно од бране „Ариље – профил Сврачково“, као и за прихватање поплавног таласа.
Планирана насута брана је висине 68m и спада у категорију високих брана. Изградњом бране формира се акумулација укупне запремине од 27 милиона m³, са корисном запремином од 19.3 милиона m³, чиме се обезбеђује 1200 l/s воде за пиће за становништво.
Део воде из будуће акумулације користиће се за производњу електричне енергије у прибранској хидроелектрани „Ариље“ инсталисане снаге 7.14 MW. Укупна годишња производња будуће ХЕ биће око 22.07 mGWh. Предвиђена количина воде за испуштање гарантованог еколошког минимума низводно од профила бране износи 860 l/s.

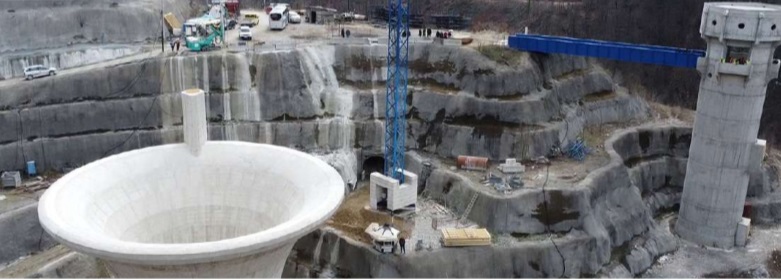

У оквиру реализације пројекта „Изградња бране са акумулацијом „Ариље – профил Сврачково“ завршени су радови на скретању реке Рзав кроз опточни тунел, након чега су уследили радови на ископу и насипању предбране и бране који су у току.
Током 2023. године, акценат на извођењу радова био је на санацији клизишта изнад слапишта, како би се омогућило извођење даљих радова на прелазној деоници. Осим наведених, изведени су радови на шахтном преливу и опточном тунелу, док је објекат водозахватне куле са монтираном пасарелом завршен. Такође, у претходном периоду изведено је инјектирање инјекционе завесе на брани, а завршена је изградња прелазне деонице (излаз из опточног тунела) и дела слапишта, чије je извођење представљало предуслов за скретање реке Рзав. У току је изградња шахтне затварачнице енергетског тунела, а планирано је и инјектирање енергетског тунела.
Реализовани радови до сада:
• инјекциони радови на објектима
• пробијени сви тунели (водозахватни, темељни, енергетски и опточни тунел)
• радови на изградњи опточног тунела
• радови на изградњи шахтног прелива
• радови на изградњи водозахватне куле са тунелом за водоснабдевање, водозахватом и темељним испустом
• припремни радови на изградњи привредног и стамбеног насеља
• набавка, транспорт и уградња дела хидромашинске и електро дела опреме
• извођење истражних радова са приступним путевима за потребе изградње додатног преливног објекта на десној обали реке Рзав
• радови на санацији клизишта изнад слапишта
• изградња узводног и низводног загата
• скретање реке кроз опточни тунел
Тип преливног објекта за евакуацију великих вода који је предвиђен техничким решењем је шахтни прелив. Шахтни прелив као и опточни тунел димензионисани су на поплавни талас десетохиљадугодишњих великих вода. Осим примарног преливног објекта планирано је извођење радова на изградњи додатног преливног објекта (бочни прелив) у десном боку реке Рзав, за потребе заштите бране и прибранских објеката при наиласку великих вода реке Рзав и пријем вишка воде, коју примарни објекат за евакуацију великих вода не може да прими.
Током 2024. године, највећи акценат на извођењу радова био је посвећен завршетку прве две кампаде прелазне деонице и слапишта. Поред тога, завршени су радови на скретању реке, а радови који су започети током 2024. године укључујући ископ и насипање тела предбране и бране су у току. Извршен је и део радова на изградњи инјекционе и аерационо-дренажне галерије, као и на изградњи шахтне затварачнице.

_________________________________________________________________________





































40 godina oni ovo prave!
Idu izbori cim pominju Svrackovo,stalno tako banda radi
Tako su i Rovni akumulaciju kod Valjeva radili,skoro 30 god
Slika i prilika večitih radova.Sramota je da bilo šta izveštavaju.
Nulta godina ovog naroda2012 ni amebe nisu pre postojale
Amebe su sns stvorile
Kakva menthol.Kakvi komentar.Ovo se pravi za buduce generacije
13 godina kako sam isplatio rate za Rzav dve u roku hiljadu trista ili četristo eura i danas čitam ksko su oni neszo uradili kako imaju da urade jos nesto i tako ja ssm tad imao 55 godina i ssd vidite koliko imam pa nisam ja kormjača pa da zivim neznam dokle pa docice kad dodje vecih lopova nema u svetu od njih neke bi zemlje za ovo vreme doveli more u srbiju joj lopovi i bando opljačkaste narod sta je bilo toliko eura pre 13 godina fuj
Ko zna zašto je to dobro. Ne bih voleo da živim ispod brane, koju su napravili ćaci.
A poseban kanal kojim bi se kretale ribe tokom mresta nije predviđen. Niko ne pita biologe, ekologe ni ribolovce.
PERU PARE I TREBA KADAJE OVAJ NAROD GLOP KAO ONASTVAR SAMO NAPRED
Losos, jegulja ili kečiga?
A sto vam se svrackovom hvale milun onaj iz milanovca itd kada nista niti rade tu niti imaju neke veze sa tim?
Ljudi, mnogo je nepismenog naroda po raznim mestima, ovo ne moze da izdrzi ovako dugo.
